百色市右江區鄉鎮供水工程項目——永樂水廠4月建設進度播報

日期:2025-04-29 19:25:31 來源:建設管理部 作者:黃圣尹 點擊:0

為解決農村居民用水問題,提升農村居民生活質量,促進區域經濟社會可持續發展,百色市右江區鄉鎮供水工程項目正在緊鑼密鼓地推進。其中,永樂水廠已完成全部主體工程建設,預計6月30日前完成全部施工任務,并于2025年7月正式投入使用,成為該項目首座落成的水廠。


效果圖_副本

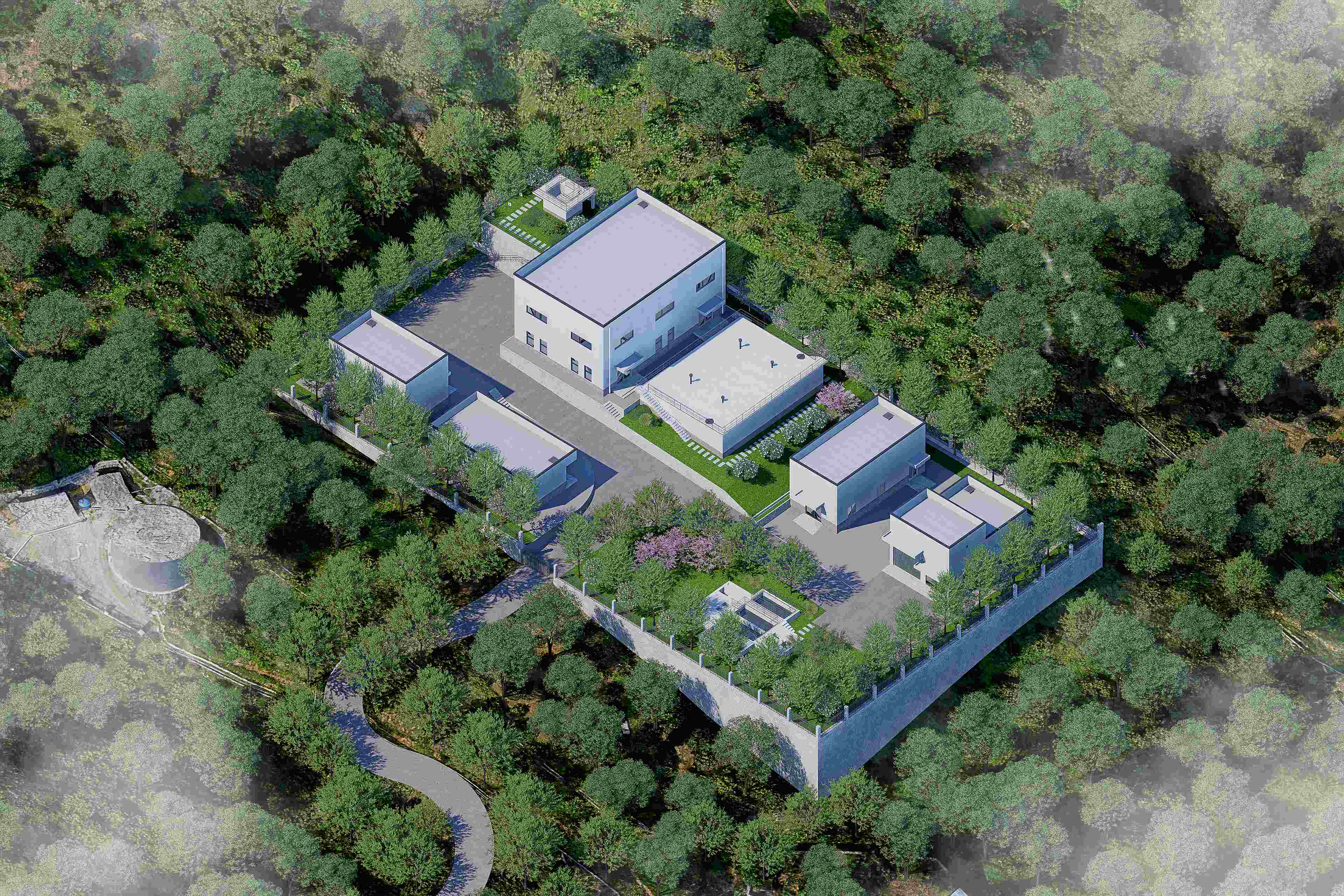

永樂水廠效果圖


永樂鎮水廠位于右江區永樂鎮324國道中國石化永樂加油站旁,規劃建設用地4300.22㎡,新建鼓風機房、生產管理用房、綜合泵房等9個單體工程及總平配套設施,供水管網約26㎞,供水規模3000m3/d。目前,圍墻、擋土墻完成施工,一體化設備間進行主體施工,其余8個單體工程全面進入裝修階段,其中,鼓風機房、綜合泵房、配電間及污泥污水池完成90%,穩壓配水井、清水池、生產管理用房、污泥污水池完成80%,配水及取水管網已鋪設9公里,完成總工程量34%。

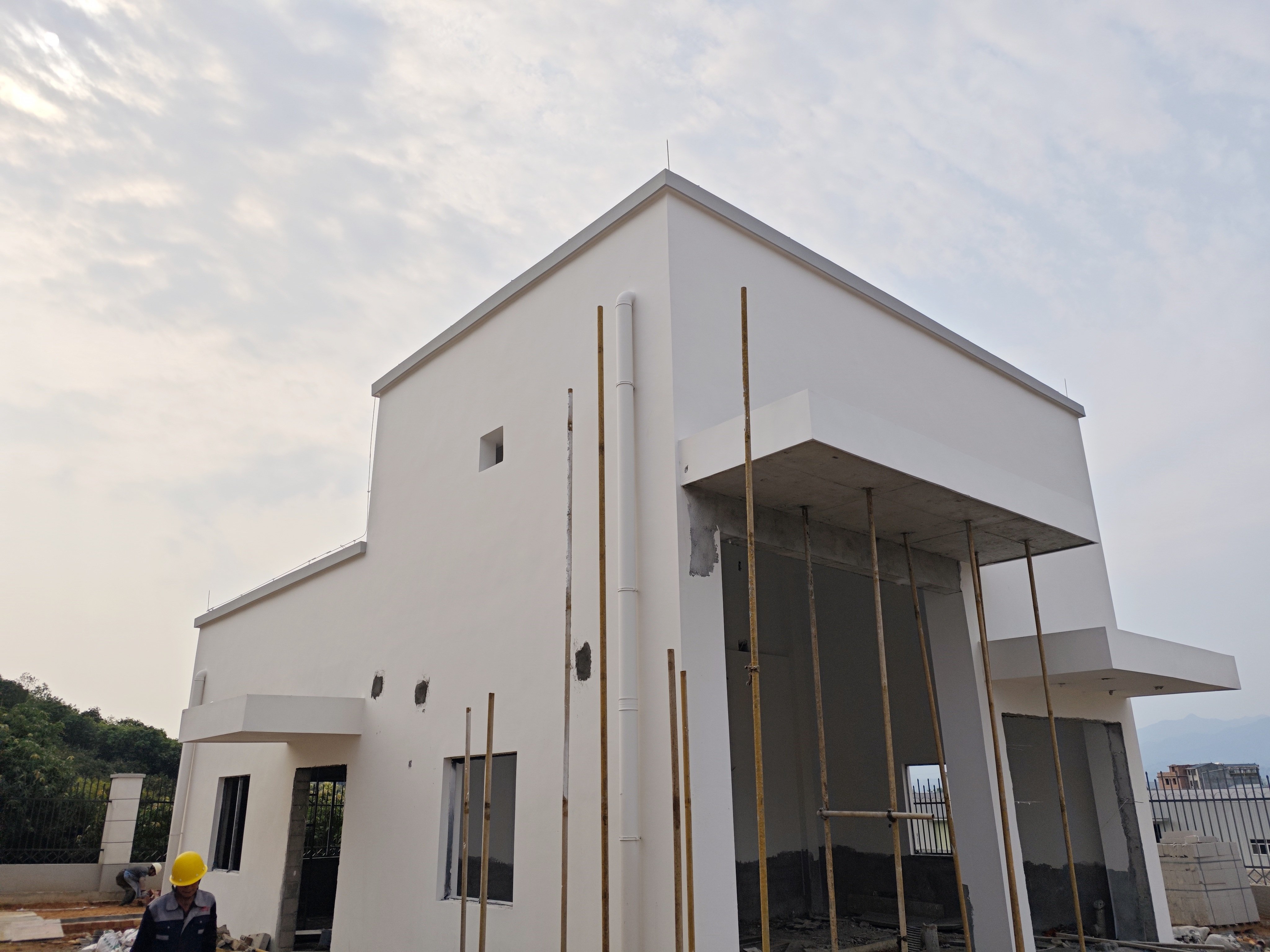

配電房及污泥脫水間完成外墻膩子施工_副本

配電房及污泥脫水間完成外墻膩子施工

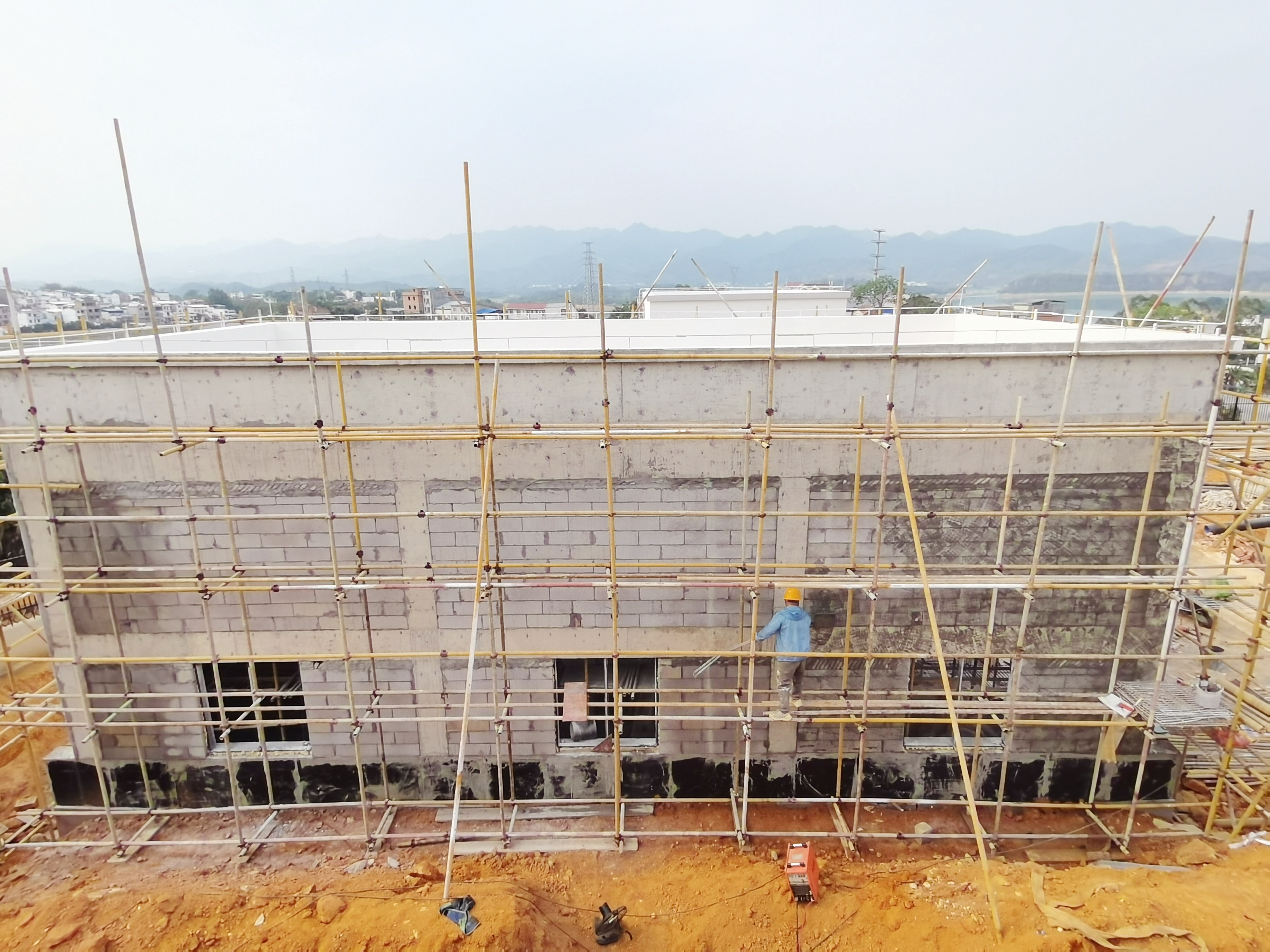

鼓風機房_副本

鼓風機房施工

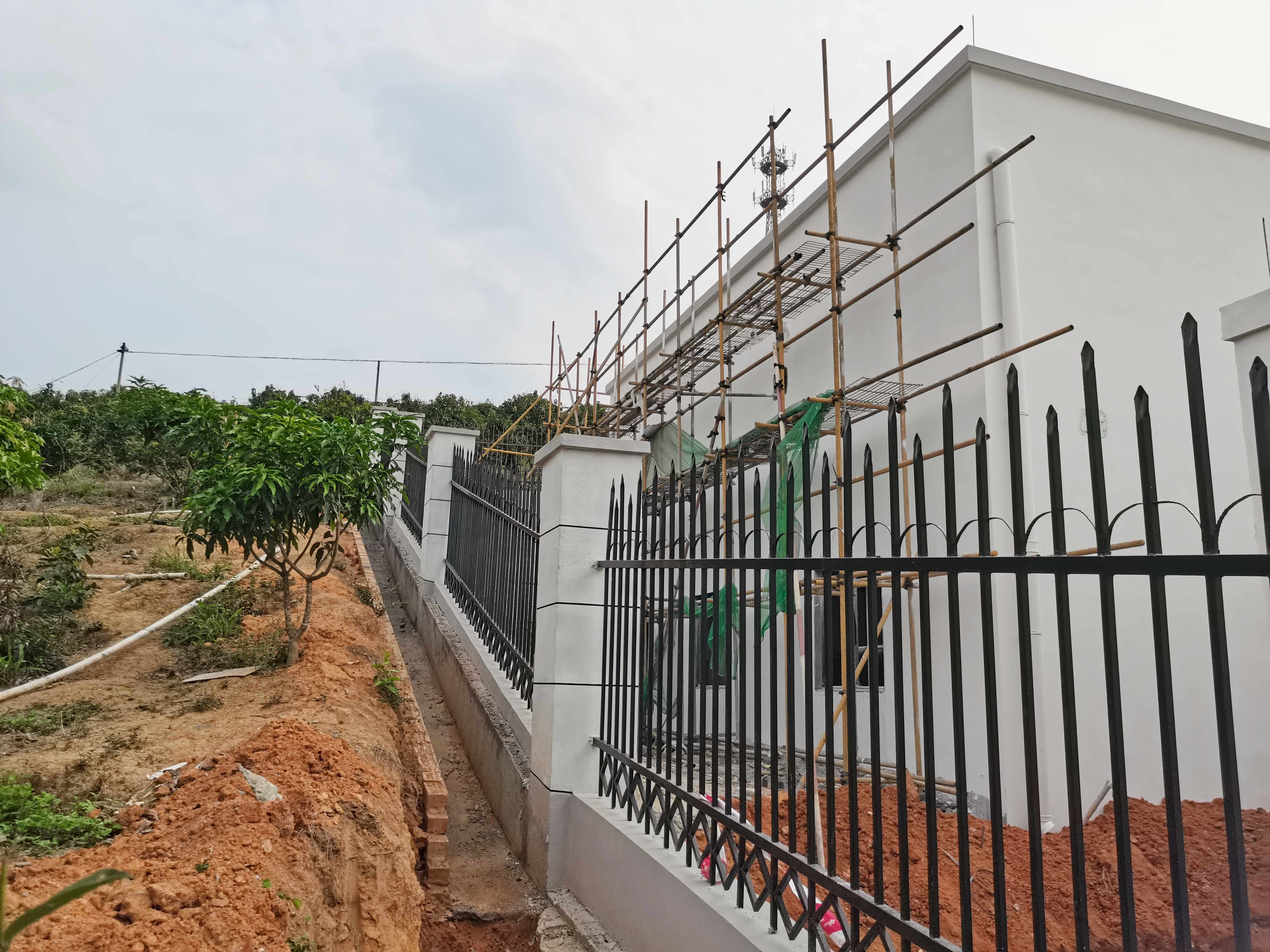

廠區圍墻_副本

廠區圍欄

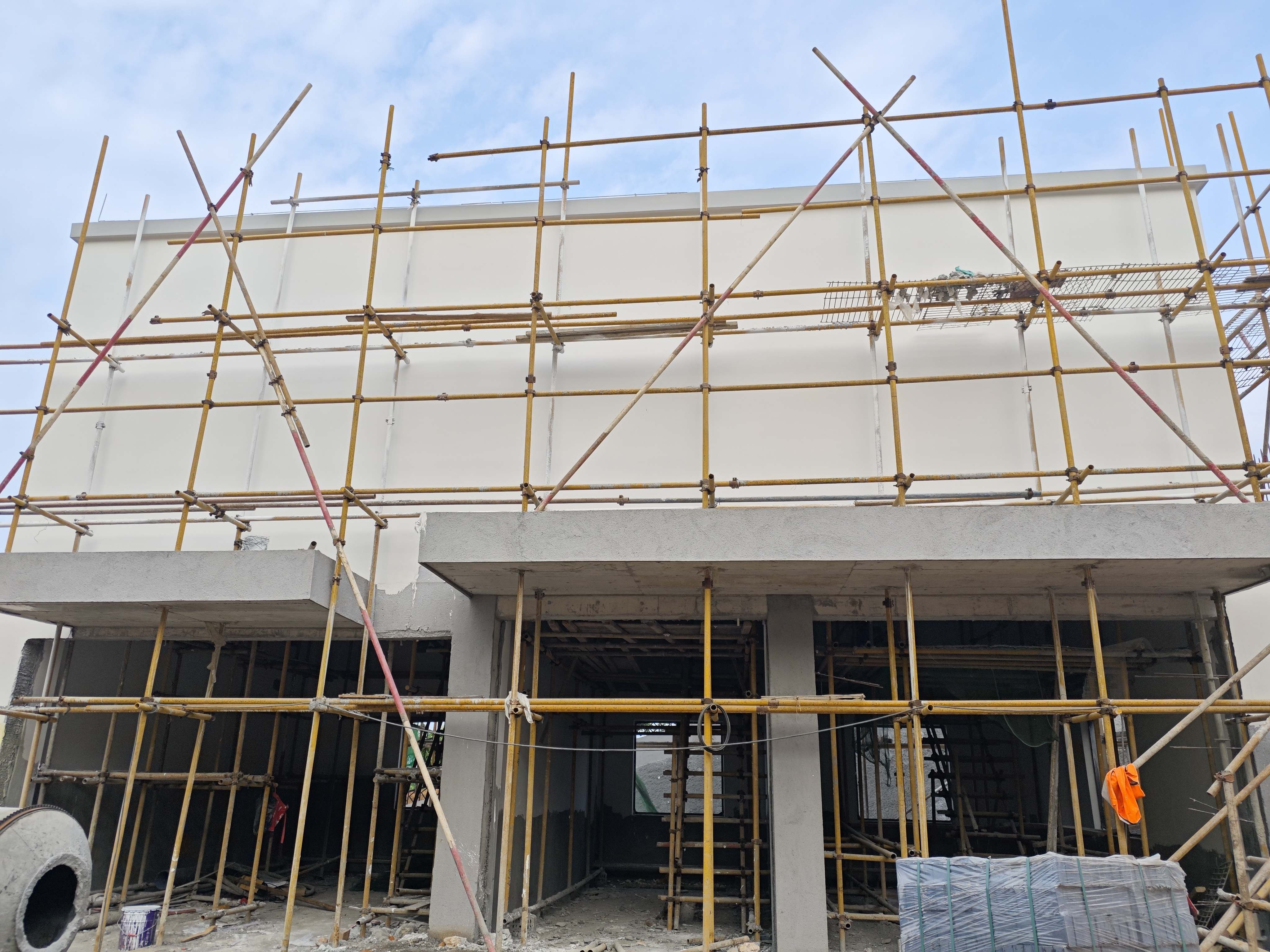

綜合泵房外墻防水底層施工_副本

綜合泵房外墻防水底層施工

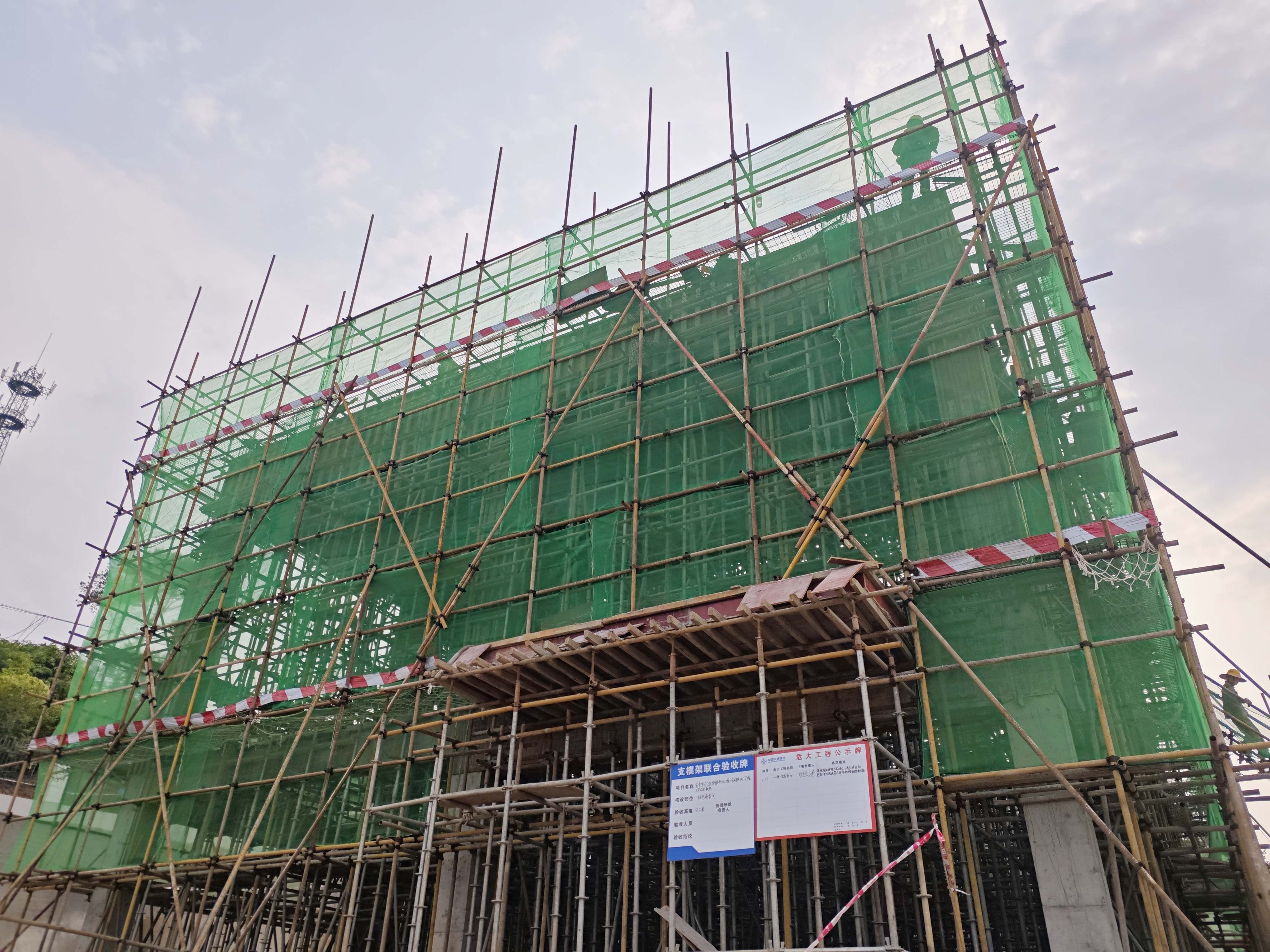

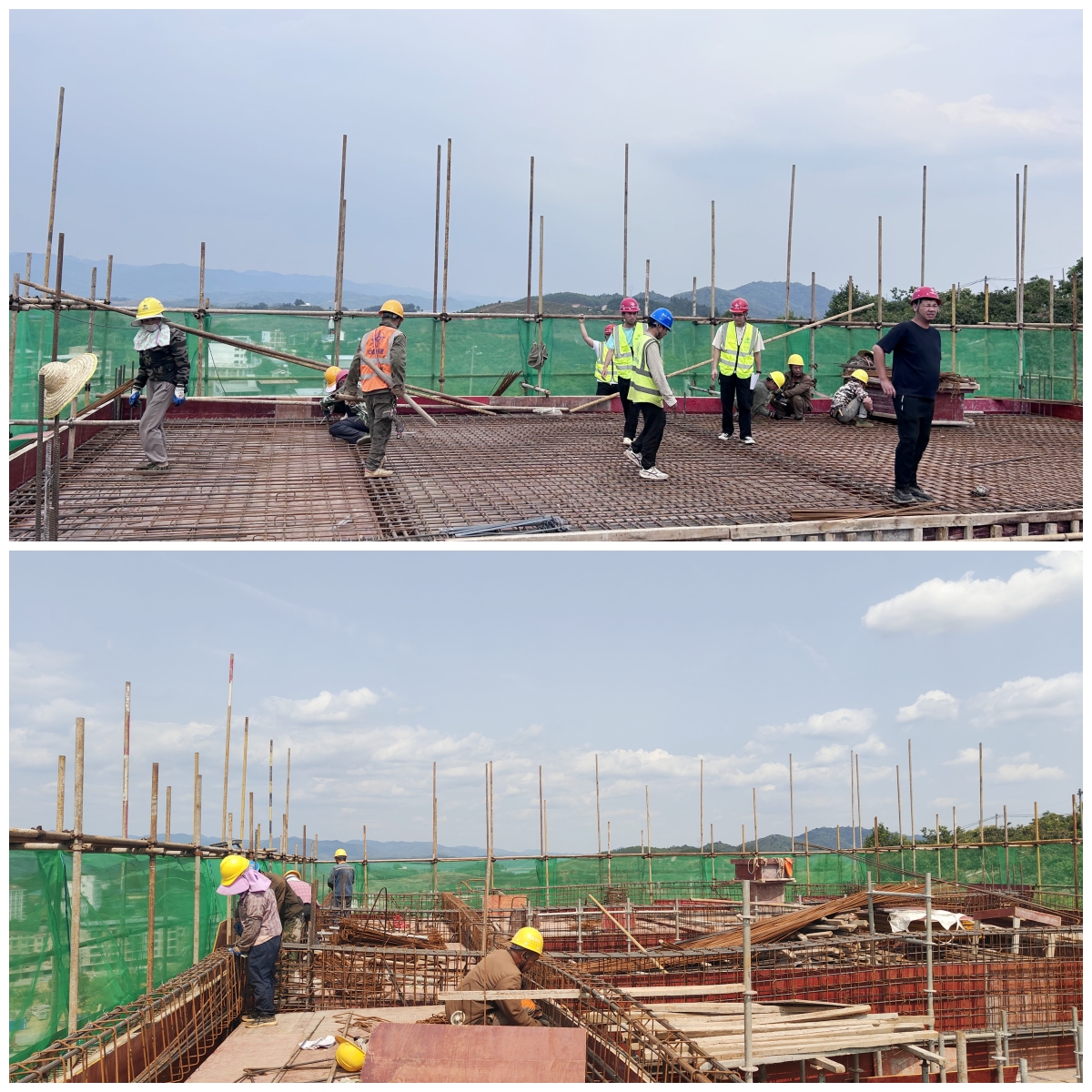

一體化設備間_副本一體化設備間屋面梁板鋼筋綁扎圖-拼圖

一體化設備間屋面梁板鋼筋綁扎

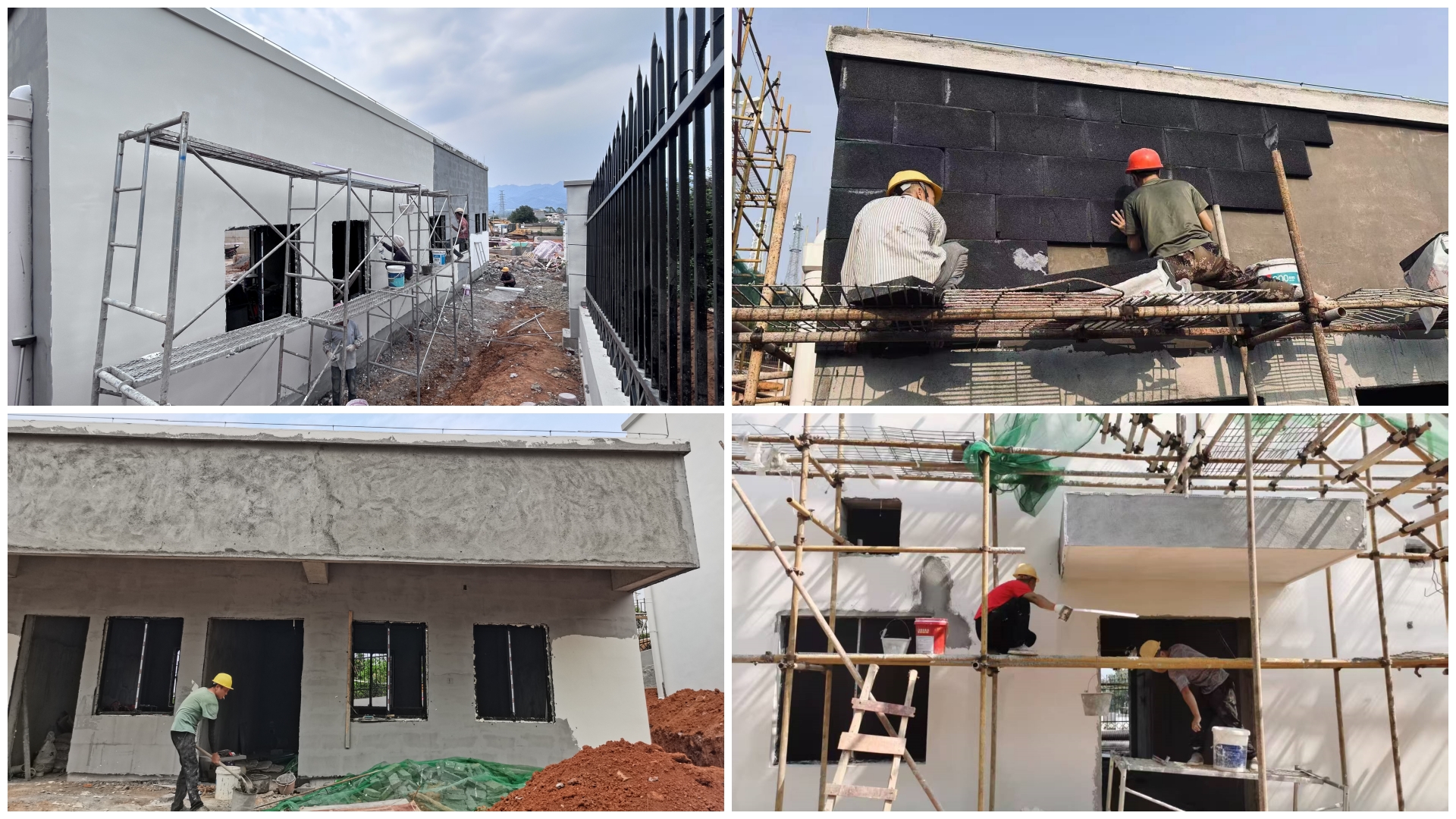

施工現場1拼圖

窗框安裝完成、外墻施工

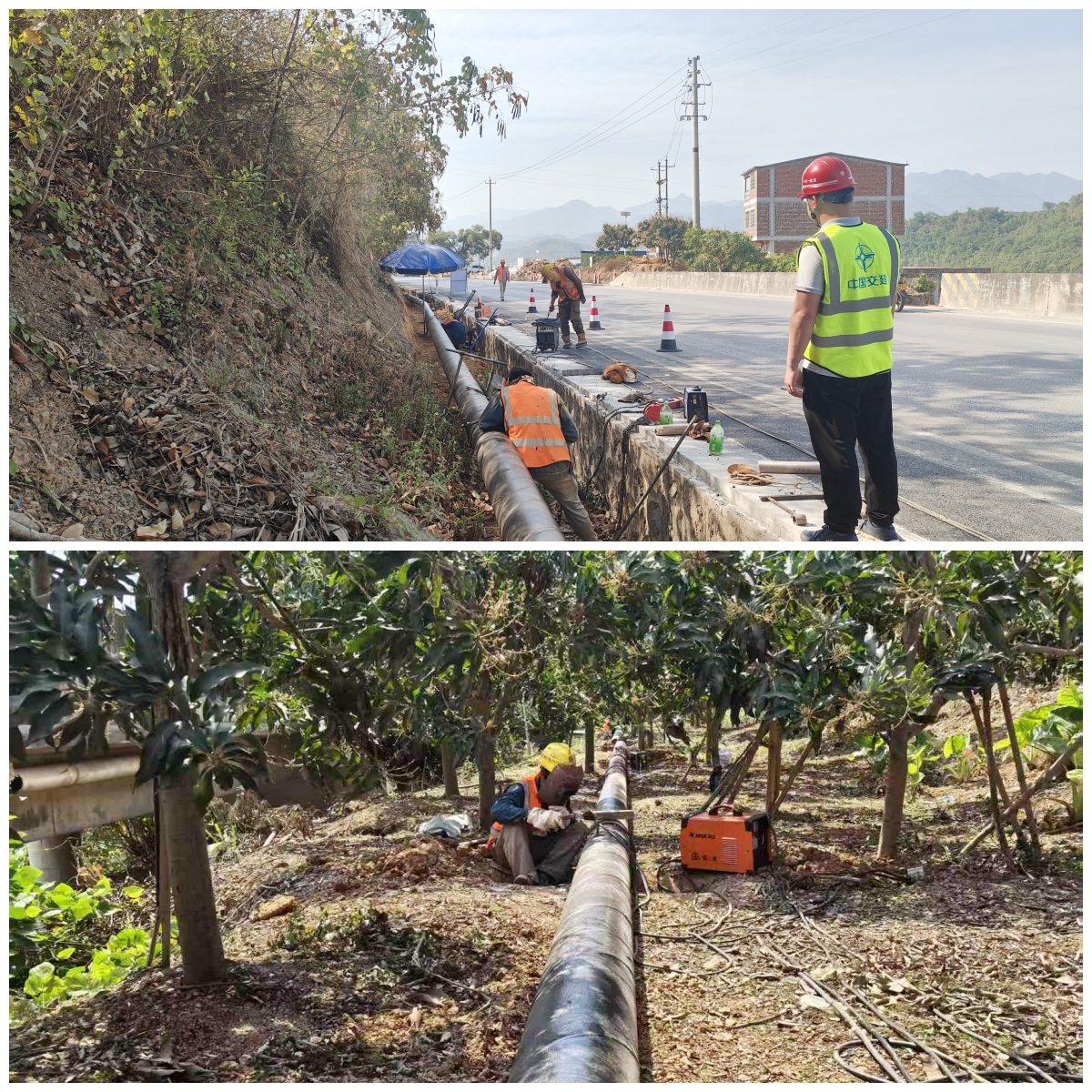

水管焊接拼圖

配水管網鋪設焊接


下一步,益眾集團將嚴格落實區委、區人民政府工作要求,全面推動項目管理標準化,堅持科學施工、安全施工、綠色施工,持續加強項目實施調度和要素保障,保質保量完成建設任務,全力打造精品工程
